Ica: Alargaron distancia entre varillas de acero en obra de 3 millones de soles en Los Aquijes

Consorcio Piscis CJ empresa contratista que ejecuta obra no respetó expediente en construcción de muro. Esta y otras observaciones hizo Contraloría.

Ica: Alargaron distancia entre varillas de acero en obra de 3 millones de soles en Los Aquijes - Ica

La Contraloría alertó este viernes las deficiencias en la ejecución de una obra de 3,6 millones de soles en el distrito de Los Aquijes en Ica, donde se podría evidenciar algún tipo de perjuicio económico o malas prácticas de la empresa contratista para reducir el costo de materiales.

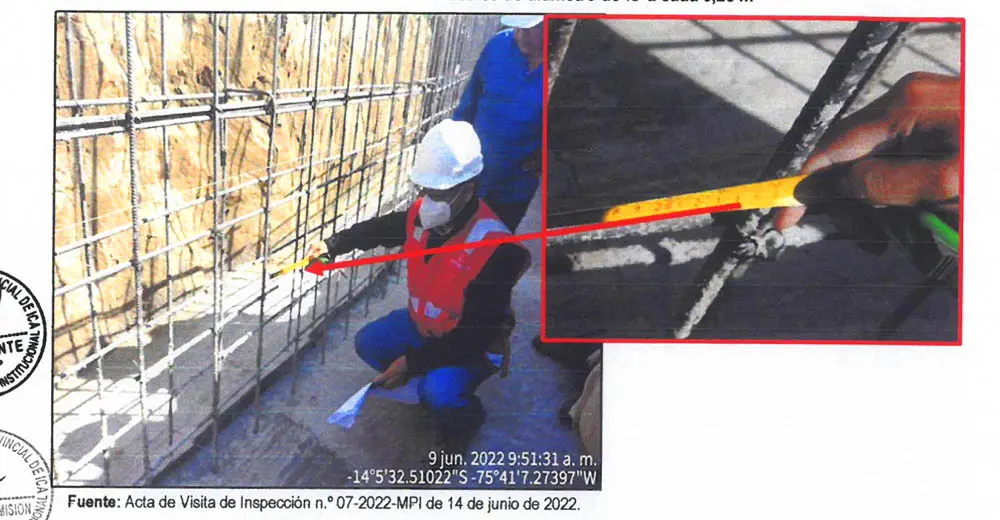

Se trata de la obra de vías vecinales que conecta Los Aquijes, Mina Cementos Lima, Yaurrilla, 29 de Enero y Zona Nueva, donde la Contraloría detectó que la contratista Consorcio Piscis CJ alargó la distancia entre varillas de acero en la construcción de un muro de contención.

Sumado a ello la Contraloría reportó que dicho contratista no ha presentado el expediente técnico de adicionales de obra, dentro de los plazos establecidos y esto ocasiona retrasos para los trabajos de agua y desagüe.

Contraloría exhortó a la alcaldesa de Los Aquijes, Hermelinda Alejo Coronado tomar las medidas pertinentes, ya que sus supervisores municipales no detectaron estas observaciones.

Contraloría: Alerta mala ejecución de obra en el distrito de Los Aquijes

 La Contraloría General alertó a la Municipalidad Distrital de Los Aquijes deficiencias en la ejecución de trabajos para la renovación de las vías vecinales en Los Aquijes, Mina Cementos Lima, Yaurrilla, 29 de Enero y Zona Nueva en la provincia Ica, debido a que no se está cumpliendo lo dispuesto en los términos de contratación.

La obra que se encuentra dentro del Plan Integral de Reconstrucción con Cambios (PIRCC), cuenta con un presupuesto S/ 3’610,233 ejecutados por el mencionado municipio y cuyo plazo de implementación es de 120 días calendarios, contados a partir del 30 de marzo de 2022.

El Informe de Control Concurrente N° 020-2022-OCI/0406-SCC, señala que el contratista viene construyendo muros de contención, sin considerar la distribución de acero vertical establecido en los planos del expediente técnico y, por ende, podría ocasionar que la estructura no se adecue al diseño, lo que puede poner en riesgo la vida útil del proyecto.

Se comprobó, además, que el contratista no ha presentado el expediente técnico de adicionales de obra, dentro de los plazos establecidos; hecho que podría limitar la ejecución de los trabajos complementarios de profundización de tubería de desagüe, construcción de drenaje y zanjas en la vía.

La imagen tiene un atributo ALT vacío; su nombre de archivo es lalupa.pe-ica-alargaron-distancia-entre-varillas-de-acero-en-obra-de-3-millones-de-soles-en-los-aquijes-2-1024x576.jpg
Contraloría: Alerta mala ejecución de obra en el distrito de Los Aquijes

Los resultados del servicio de control concurrente, cuyo periodo de evaluación comprende del 8 al 14 de junio de 2022, fueron notificados al alcalde de la Municipalidad Distrital de Los Aquijes para la adopción de acciones correctivas que correspondan, en el marco de sus competencias con el objetivo de asegurar la continuidad del proceso y el logro de los objetivos institucionales.

En aras de la transparencia y acceso a la información, el informe, se encuentra publicado en el Buscador de Informes de Control en el portal institucional www.gob.pe/contraloria
